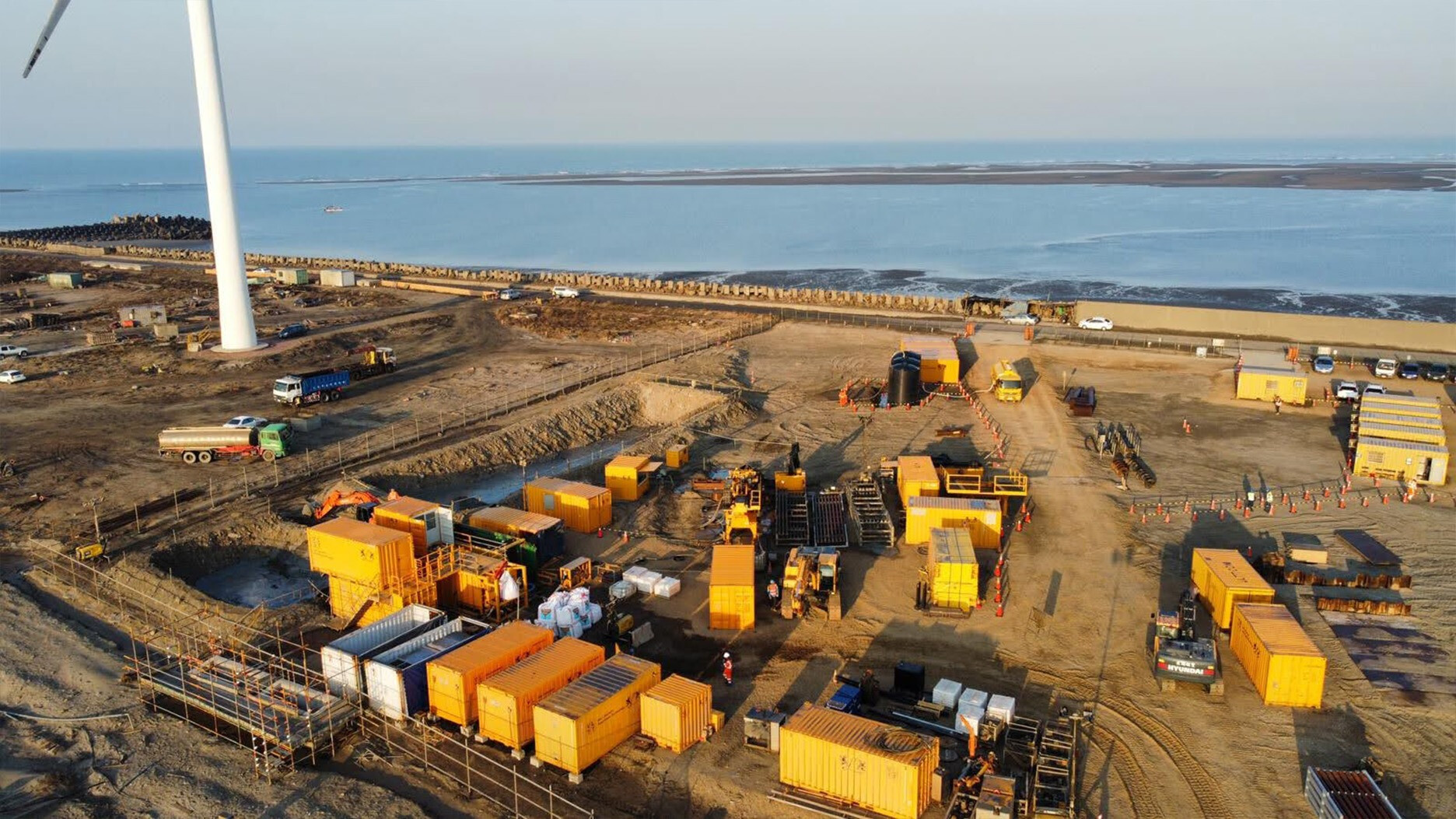

Landfälle für Windmühlen in Taiwan
Vor der Küste Taiwans befindet sich der größte Offshore-Windpark des Landes im Bau. Dieser Windpark, der 35 bis 60 Kilometer vor der Küste der Provinz Changhua liegt, wird in zwei Phasen gebaut und soll bis 2022 in Betrieb sein. Für dieses wunderschöne Projekt mit niederländischem Touch hat Brownline im Januar und Februar 2021 drei Bohrungen vermessen.
Die erste Phase dieses Projekts besteht aus dem Bau von nicht weniger als 111 Windkraftanlagen. Wenn beide Phasen abgeschlossen sind, wird dieser Park jährlich 2,4 GW Strom erzeugen, was ausreicht, um bis zu 2,8 Millionen taiwanesische Haushalte mit Strom zu versorgen. Dieses Projekt ist ein großer Schritt für Taiwan in Richtung einer grüneren Zukunft und wird der Regierung helfen, ihre Ziele für die Energiewende zu erreichen.

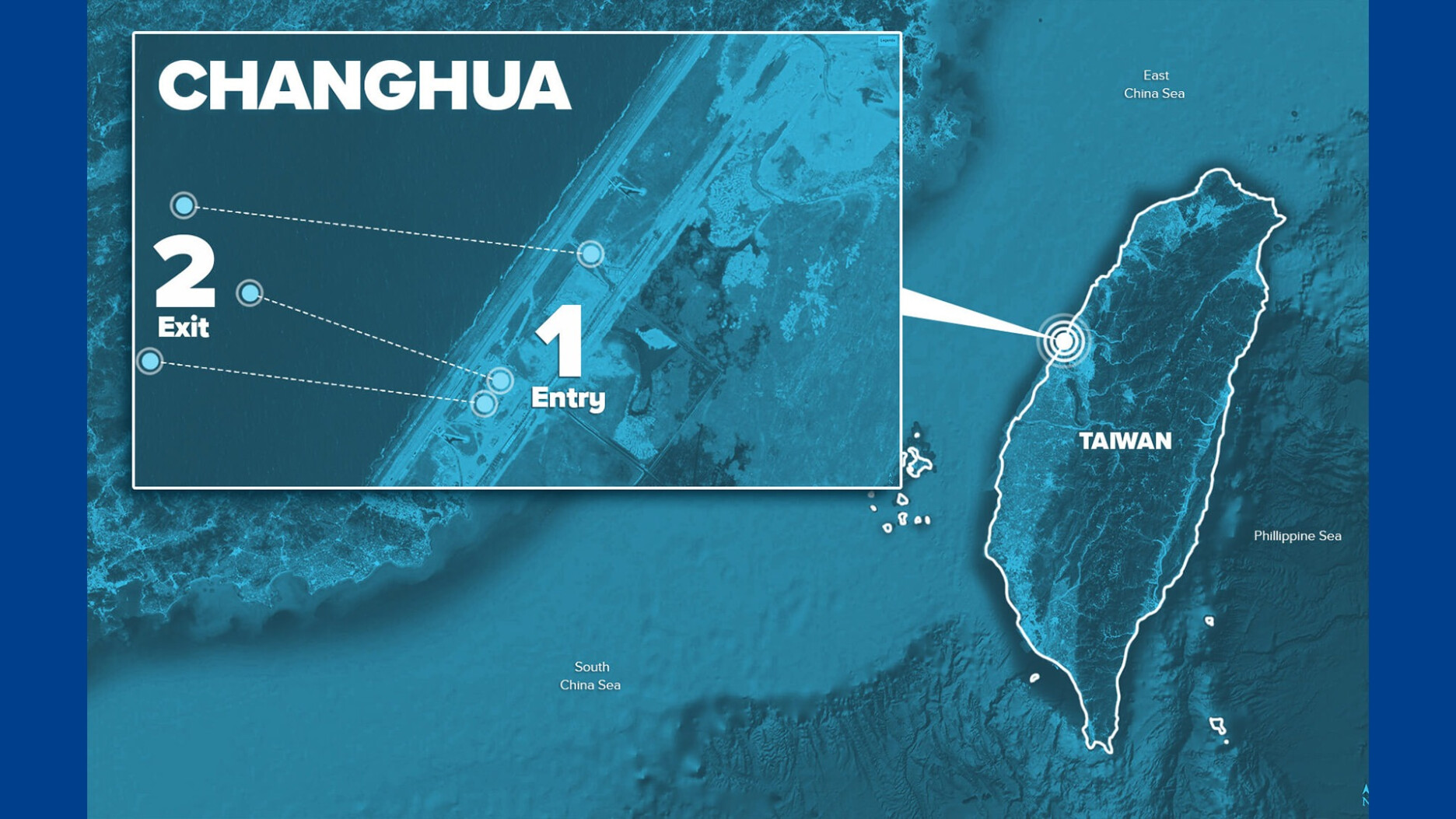

Die Landfälle, die wir vermessen haben, sind für den Bau von Stromverteilungsleitungen vorgesehen, die vom Meer zum Kraftverteiler an Land führen. Die Trajektorie jeder der drei Bohrer mit einer Länge von 620, 460 und 410 Metern ist in einer Tiefe von 22 Metern angegeben, wobei die Austrittspunkte unter der Wasseroberfläche liegen. Mit dem Drillguide Gyro Steering Tool wurden alle drei Landfälle mit äußerster Präzision und Genauigkeit ausgeführt, und dieses großartige Projekt konnte planmäßig fortgesetzt werden.
Nicht nur die Tatsache, dass dies unser erster Bohrung in Taiwan ist, macht dieses Projekt für uns zu etwas ganz Besonderem. Eine große Anzahl niederländischer Unternehmen ist an diesem Projekt beteiligt und es macht uns stolz, Teil dieser großartigen Gruppe zu sein!
