Forage sous une forêt pour un pipeline de captage de carbone

En avril 2026, Brownline Canada a mesuré une traversée HDD exigeant dans le comté de Saddle Hills, Alberta. Ce projet comportait des courbes complexes et des conditions de sol qui changeaient constamment. Une précision absolue était nécessaire pour surmonter ces défis.

Contexte du projet

Ce forage horizontal dirigé fait partie des infrastructures d'un projet de Capture et Stockage du Carbone (CSC). Dans une installation gazière, les émissions de CO₂ seront capturées et stockées de manière permanente dans de l'eau salée à l'intérieur de formations rocheuses, à environ 2 kilomètres sous la surface. Pour transporter le CO₂ vers un site d'injection voisin, un nouveau pipeline était nécessaire sous un marécage boisé près de l'installation gazière.

Le contractant Double M Construction Group Ltd. a réalisé les travaux sans tranchée pour l'installation de ce pipeline. Le trou pilote a été mesuré par Brownline Canada en utilisant le Drillguide Gyro Steering Tool en combinaison avec GPS track.

Courbe combinée complexe et accès en surface limité

Le forage avait une longueur de 945 mètres et traversait un marécage boisé. Environ trois quarts de la trajectoire totale étaient situés sous les bois, où il n'y avait aucun accès à la surface.

La deuxième courbe verticale, se dirigeant vers la surface, était combinée avec une courbe horizontale de 20°, créant une courbe combinée. Forer cette courbe dans des conditions de sol difficiles nécessitait une solution de guidage très précise et indépendamment fiable. Cette solution a été trouvée avec le Drillguide Gyro Steering Tool.

Drillguide GST garantit la précision en tout lieu

En utilisant le Drillguide GST, Brownline Canada a mesuré la position de la tête de forage en temps réel et avec une précision extrême. Les courbes ont été suivies avec des déviations minimales, malgré le changement de sol entre dur et mou dans certaines zones.

Les derniers 61 mètres ont été forés comme une courbe verticale inversée. Le GPS track a été déployé près de la sortie, où l'accès à la surface était disponible. Ces vérifications supplémentaires pendant la dernière courbe verticale ont confirmé la position de la tête de forage, ce qui a abouti à une sortie extrêmement précise.

Un de nos employés sur place a réalisé cette superbe vidéo par drone, montrant le site de forage et ses alentours. Cliquez ci-dessous pour regarder !

"Nous faisons appel à de nombreuses entreprises de guidage à travers l'Ouest canadien. Grâce à son équipement, son expérience et son professionnalisme, Brownline se détache du lot."
Mike Mosiewich
Président

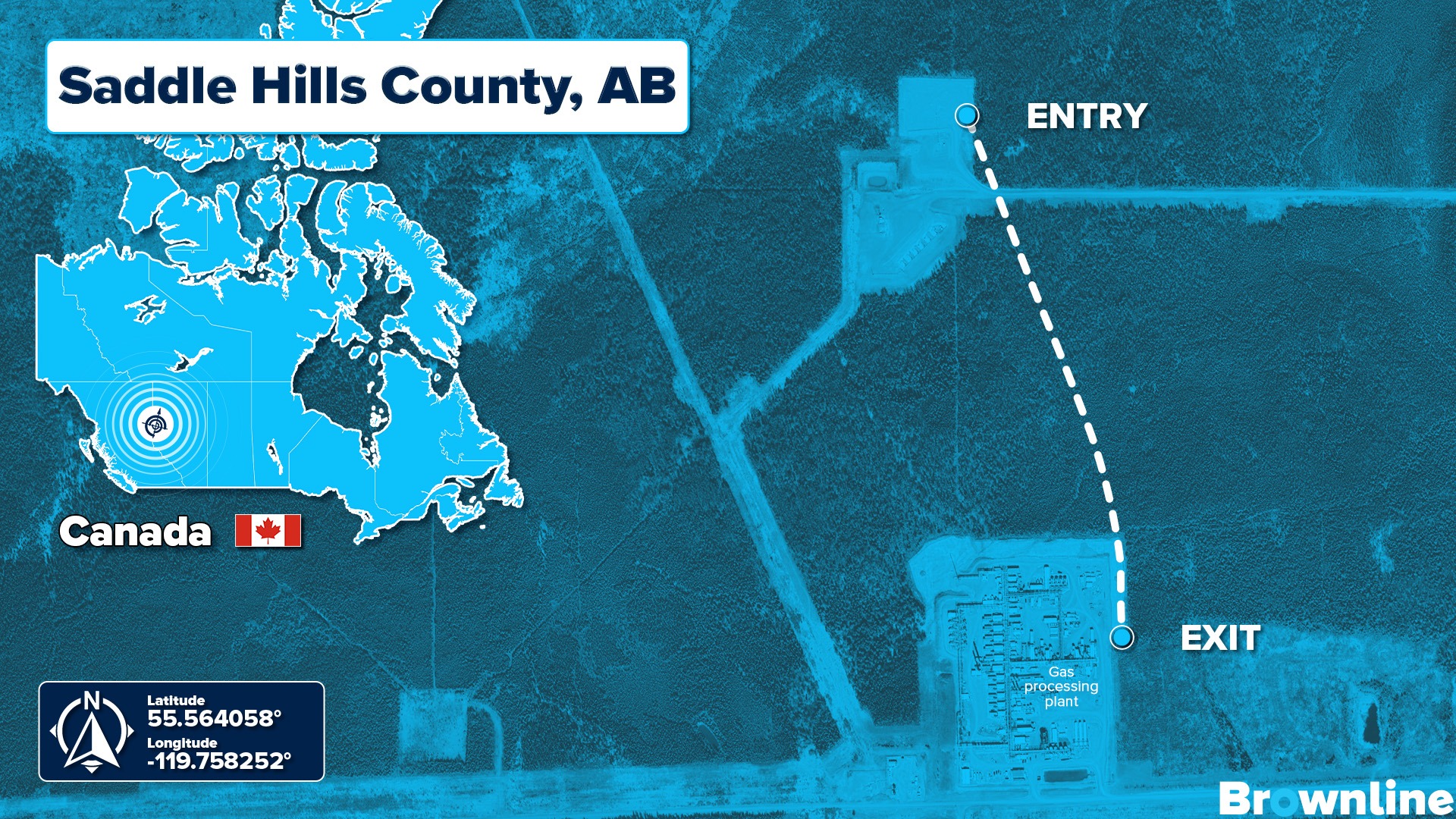

2tone 2026 Brownline Drillguide Saddle Hills County Alberta Double M HDD Project

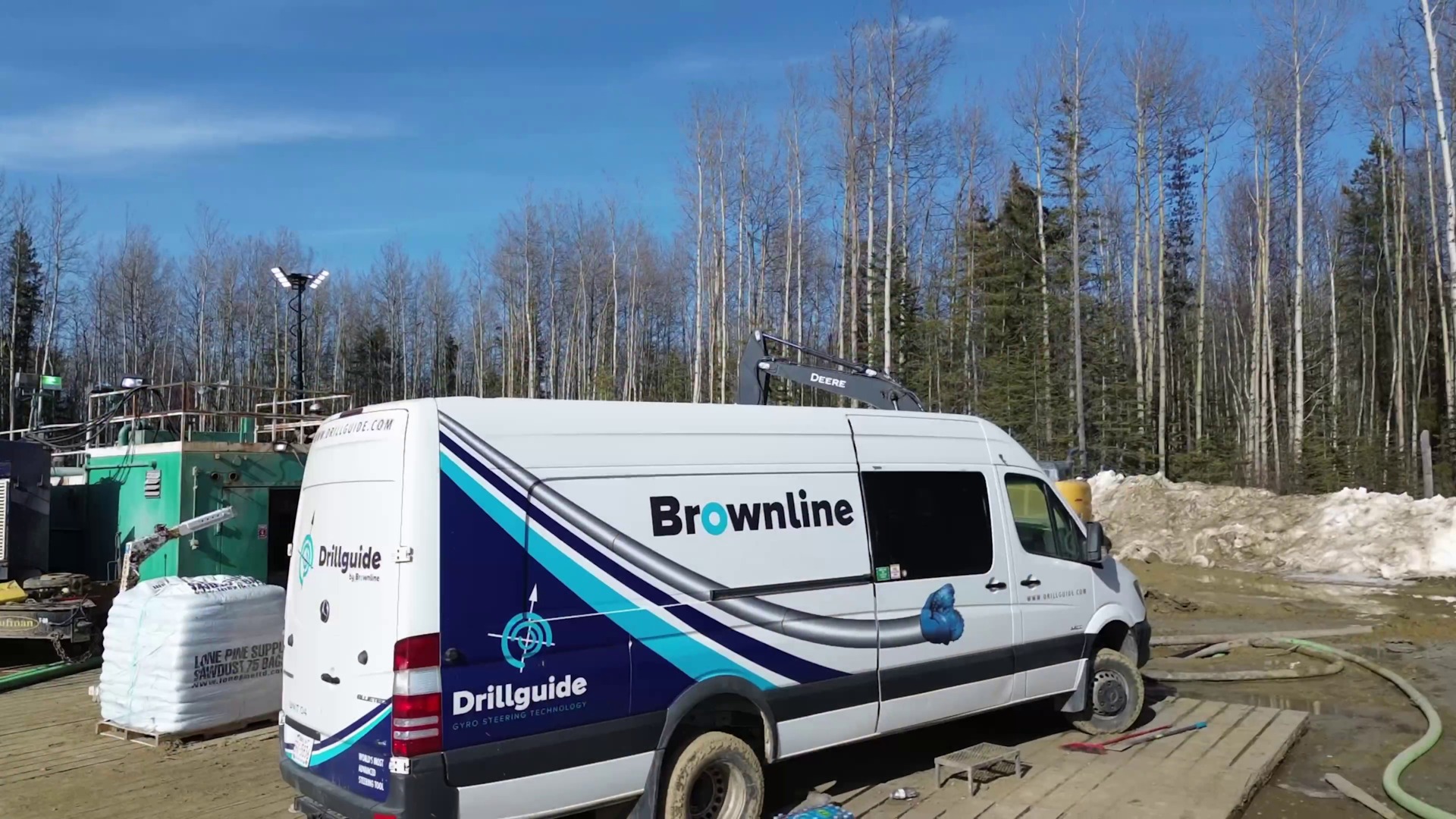

Pic 1

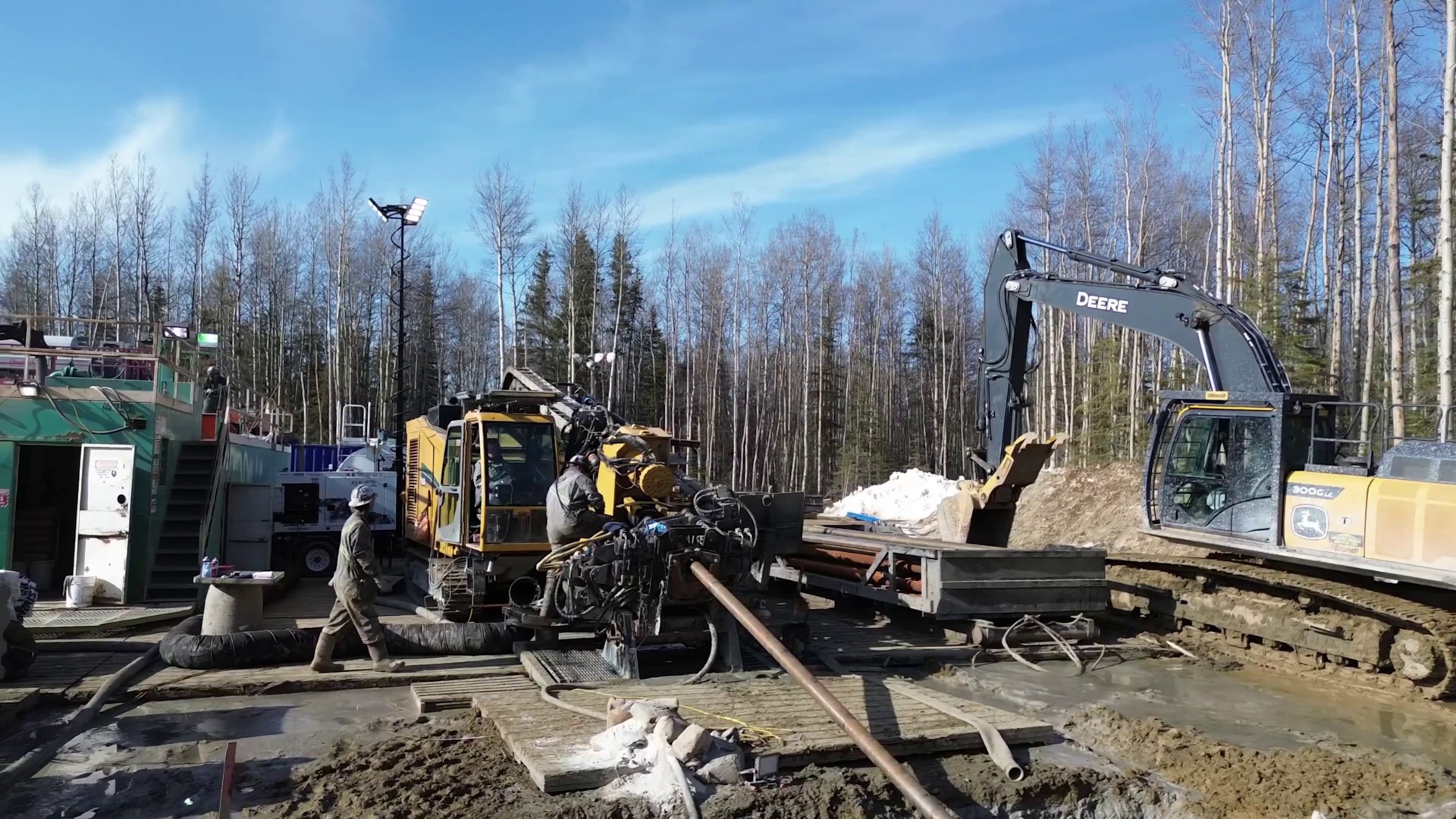

Pic 2

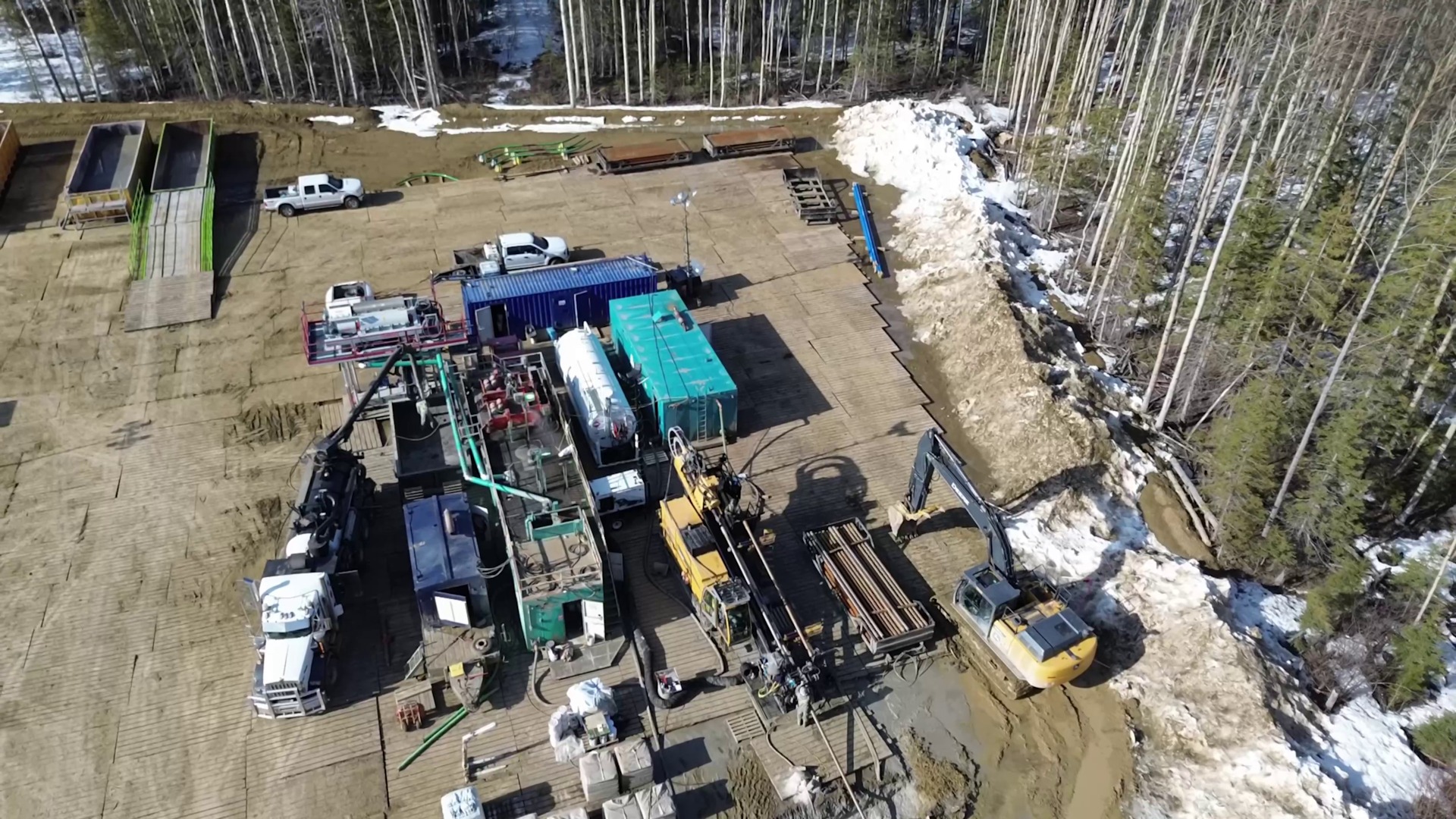

Pic 3

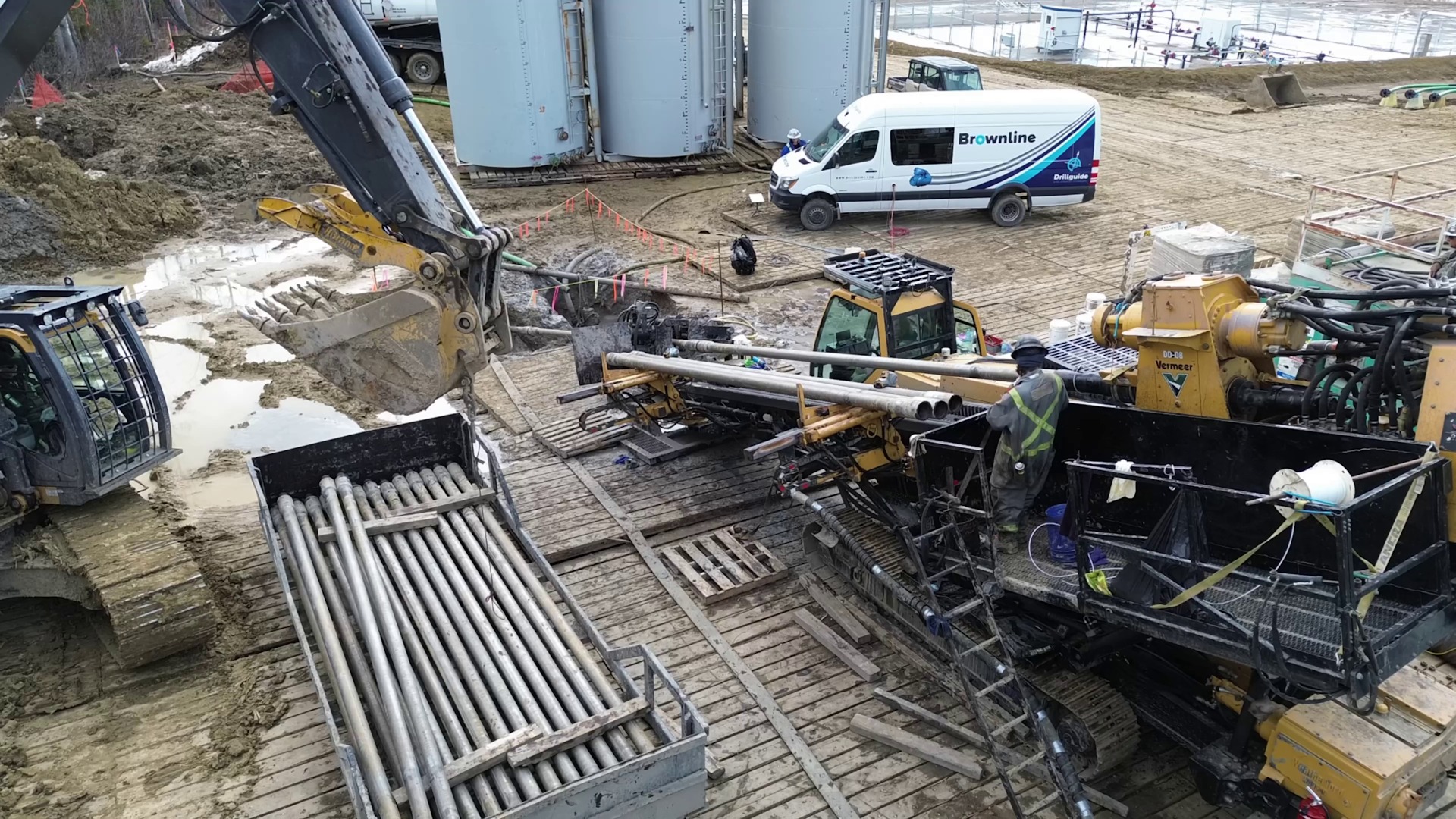

Pic 4
Spécifications
Longueur
945 m
Profondeur
72 m
Courbe horizontale
20°
Angle d'entrée
-14°
Angle de sortie
10°
Rayon
350 m
Assembly
Mud motor
Tuyau
114 mm / 4,5" acier
