Twee boringen onder snelweg in Wales: veilige aanleg van waterleidingen onder de M4
In oktober 2025 heeft Brownline UK twee parallelle horizontale gestuurde boringen in Zuid-Wales ingemeten. Nauwkeurige positiemetingen en betrouwbare controle van de druk waren essentiële vereisten tijdens de pilotfase. Dankzij de stuurservice van Brownline konden de pilotboringen succesvol en efficiënt worden voltooid.
Achtergrond van het project

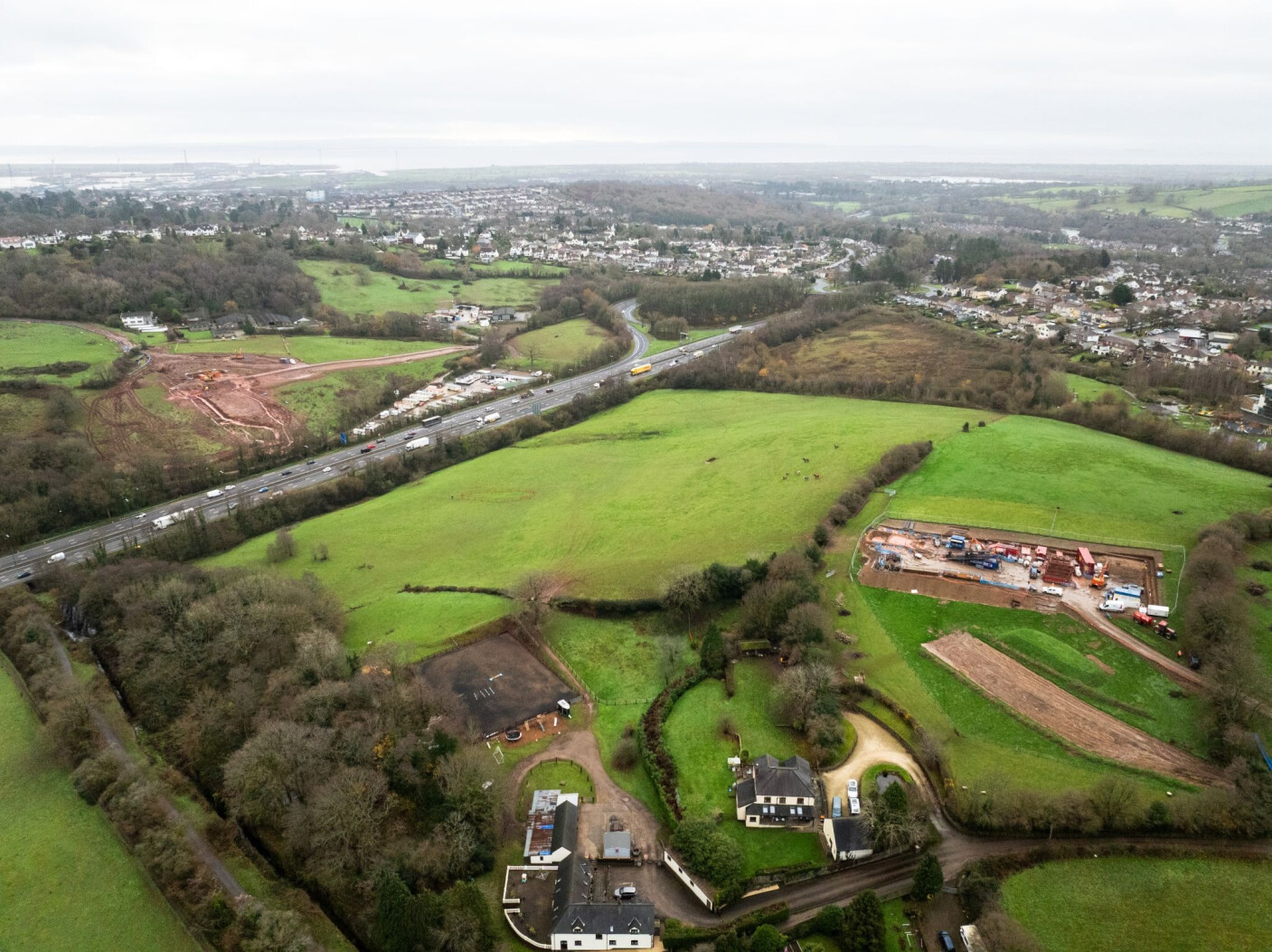

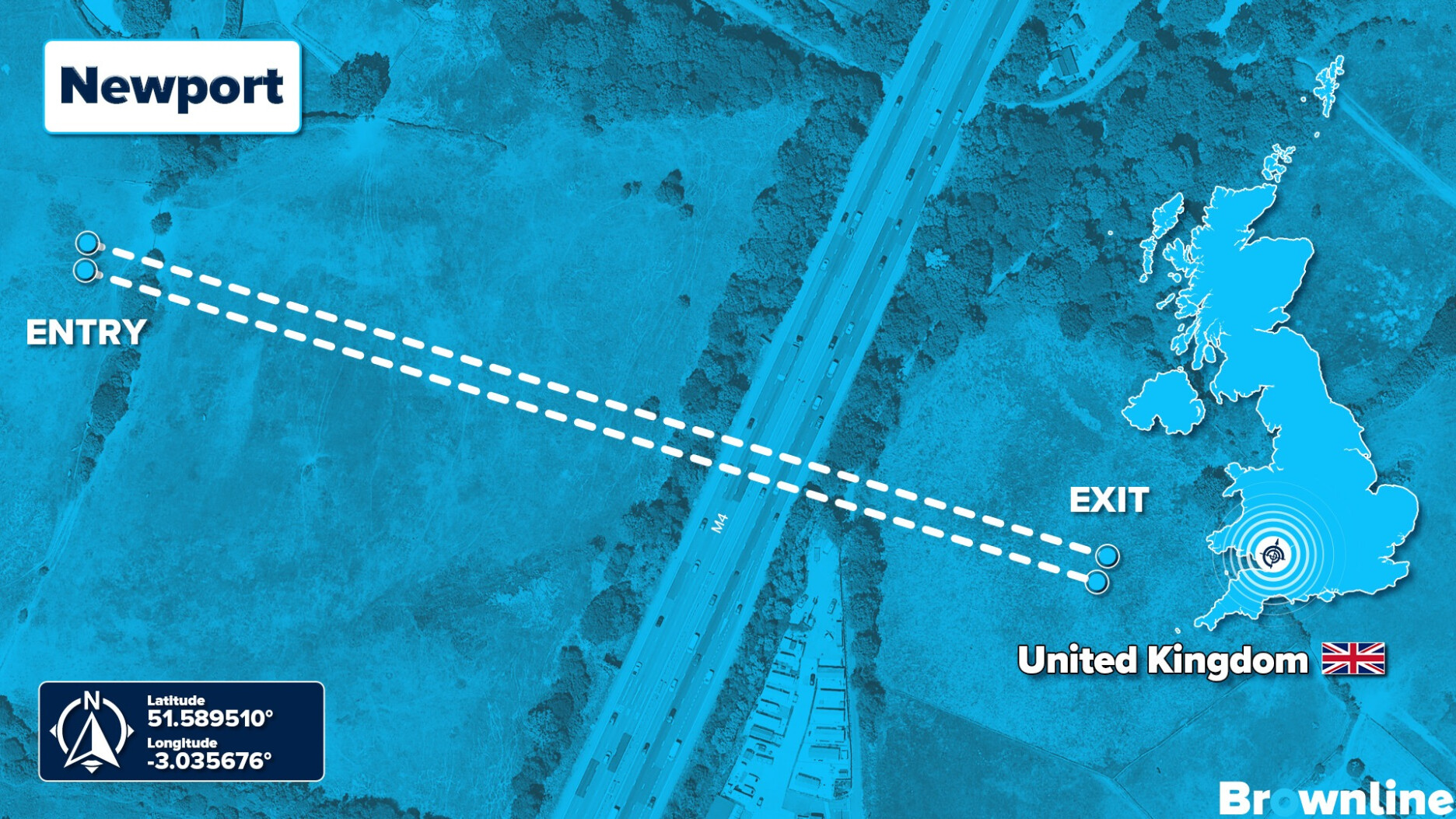

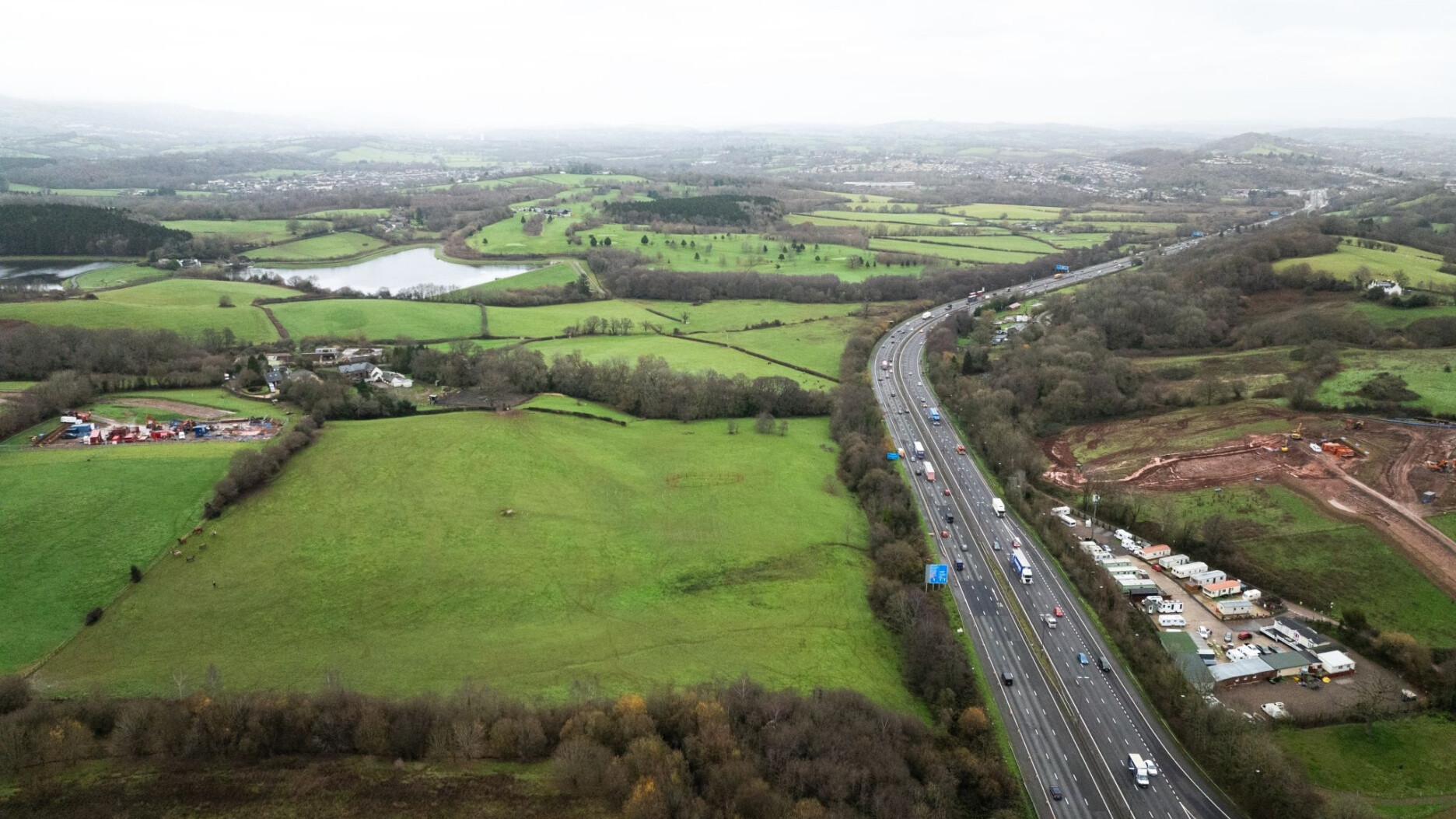

De boringen waren onderdeel van een project voor de vernieuwing van de waterinfrastructuur. Met horizontaal gestuurde boringen werden nieuwe waterleidingen onder snelweg M4 aangelegd om zo de verstoring op het maaiveld te minimaliseren. Er werden twee parallelle boringen ontworpen met een lengte van 405 meter; deze kruisten de weg op een diepte van 15 meter.

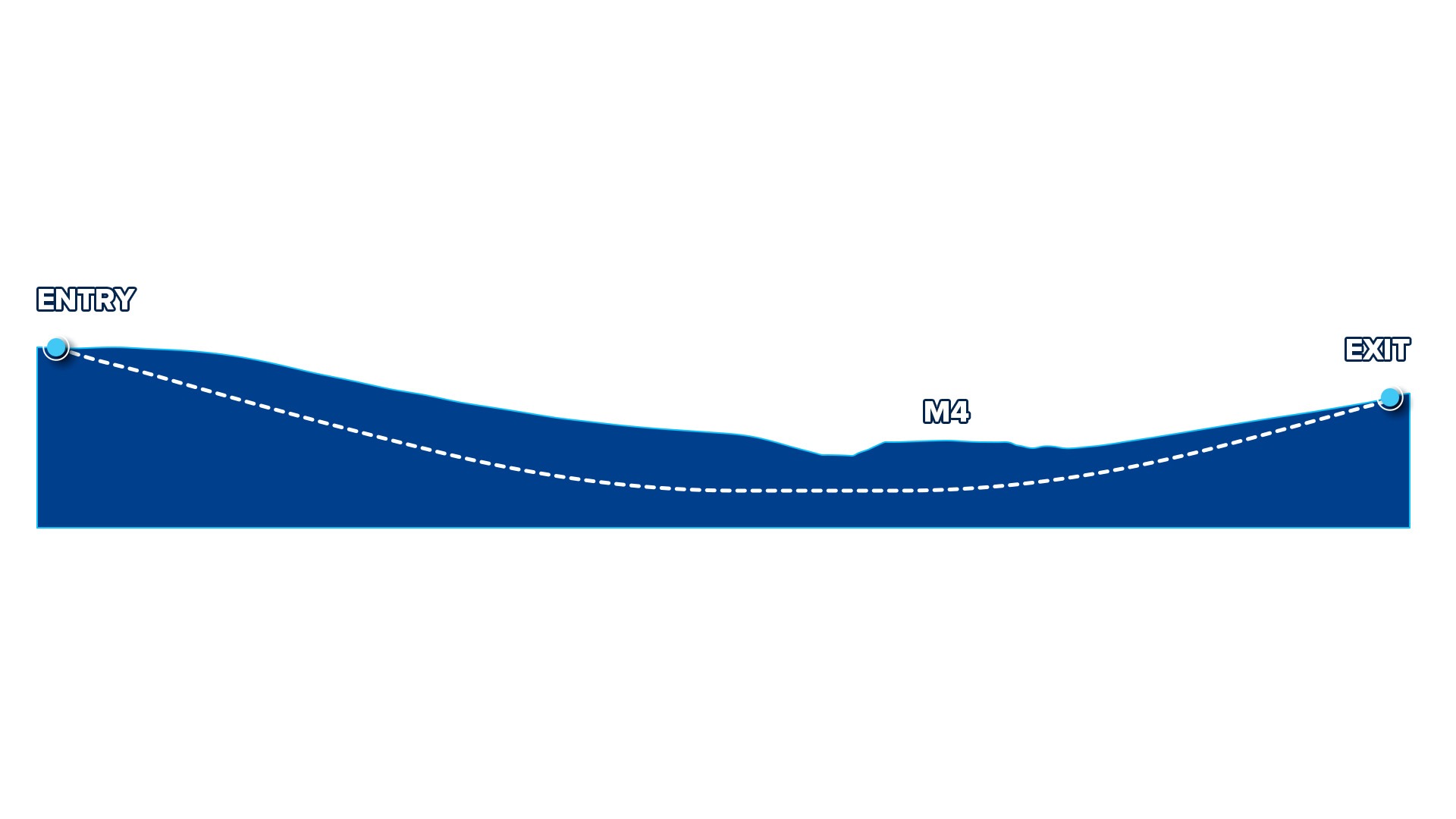

Wat ook bijzonder was aan dit project was het aanzienlijke hoogteverschil: de in- en uittredepunten bevonden zich op heuvels aan weerszijden van de M4. Het intredepunt lag 24 meter hoger dan de weg, en het uittredepunt lag 10 meter hoger dan de weg. Door de hoogteverschillen en het kruisen van de snelweg was naast nauwkeurig sturen ook het beheersen van de spoelingsdruk een vereiste.
Uitdagingen van pilotboring aangepakt met Drillguide GST

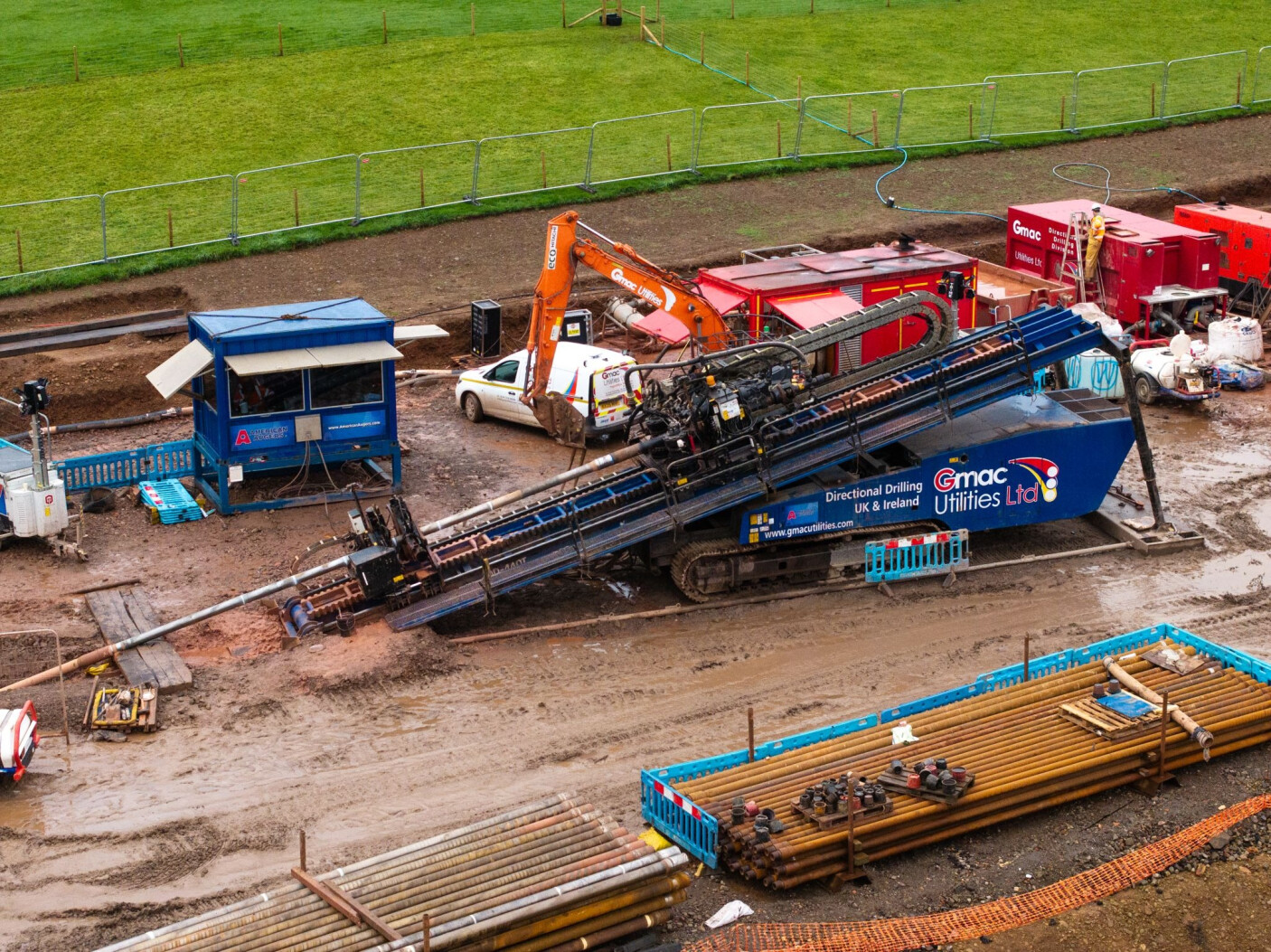

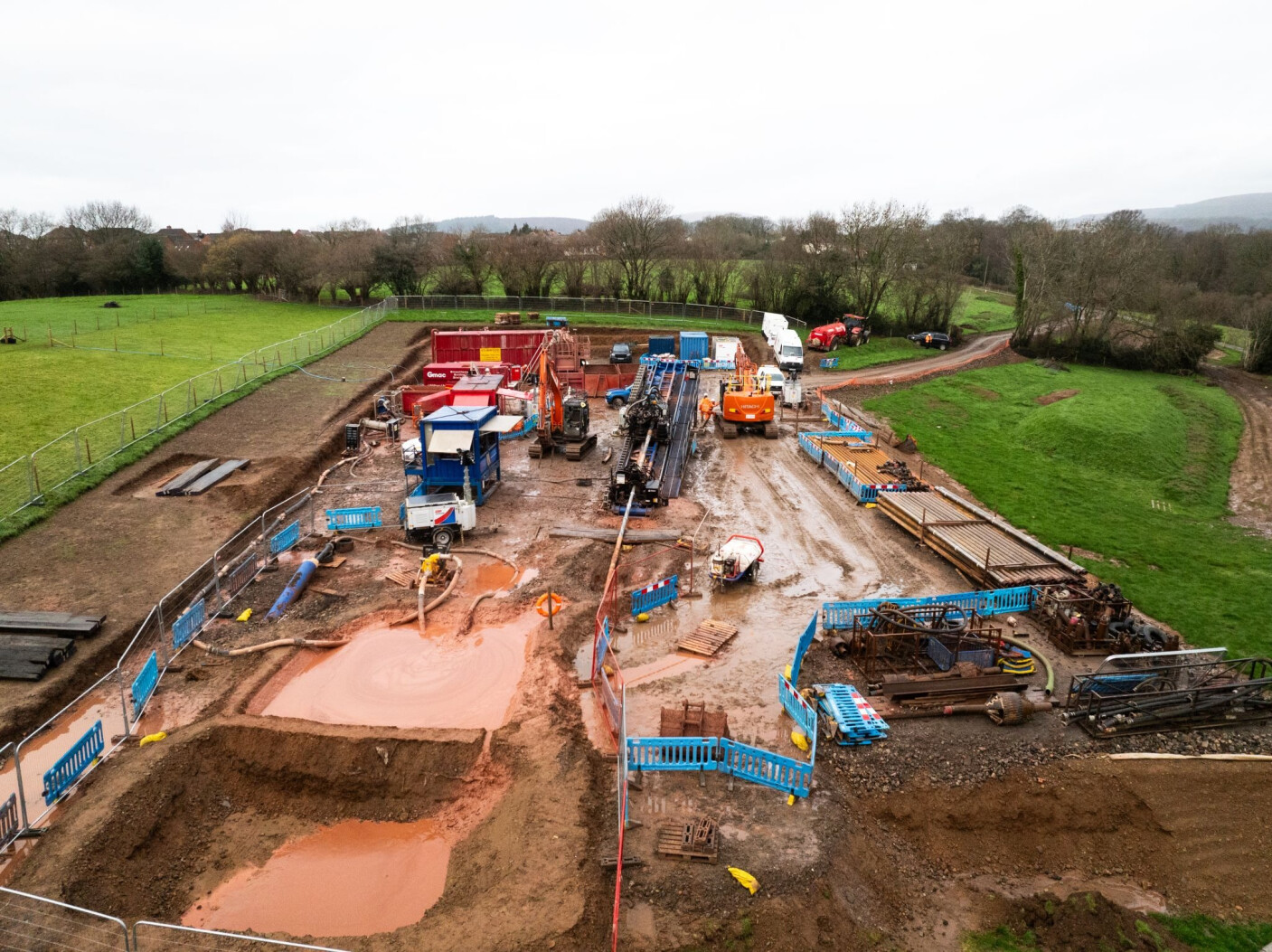

Onze klant Gmac Utilities Ltd kon vertrouwen op de Drillguide Gyro Steering Tool als oplossing voor beide uitdagingen. Met een mud motor werd efficiënt door de harde moddersteen geboord, terwijl Brownline realtime positiemetingen en stuuradvies bood. Zo werden de bochten nauwkeurig geboord en werd de snelweg veilig op de juiste diepte gekruist.
Van de twee parallelboringen werd er aanvankelijk één gebruikt als retourleiding voor boorspoeling. Dit hield in dat de spoeling en het boorgruis teruggevoerd konden worden naar het intredepunt om daar te recyclen, zonder dat dit over de weg hoefde te worden vervoerd.
Spoelingsdruk onder controle dankzij realtime metingen
Tijdens de pilotfase van het project werd de Pressure-While-Drilling service van Brownline ingezet om de risico's op blow-outs te beperken. Dankzij zeer nauwkeurige druksensoren, ingebouwd in de Drillguide GST, zien surveyor en boormeester realtime metingen van de spoelingsdruk in het boorgat. Door deze metingen zorgvuldig te observeren kan de druk beheerst worden. Dit resulteerde in een veilige en efficiënte voltooiing van de pilotboringen.
Het succes van dit project laat zien hoe belangrijke uitdagingen tijdens de pilotfase van HDD-projecten betrouwbaar kunnen worden aangepakt met de steering service van Brownline.
