Precisieboringen voor aanleg van ontziltingsleidingen onder zeebodem
In de zomer van 2025 speelde Brownline een sleutelrol in een horizontaal gestuurd boorproject aan de noordwestkust van Australië. Voor de bouw van een zeewaterontziltingsinstallatie in Onslow werden er vier aanlandingsboringen uitgevoerd. Met deze boringen werden de aan- en afvoerleidingen voor het waterzuiveringsstation geïnstalleerd.
Achtergrond
De Onslow Desalination Plant is een belangrijk infrastructuurproject dat de betrouwbaarheid van de drinkwatervoorziening in het gebied zal vergroten. De huidige watervoorziening is afhankelijk van water dat wordt opgepompt uit een nabijgelegen rivierdelta. Deze bron is echter afhankelijk van neerslag. De hoeveelheid water die hier kan worden gewonnen neemt af, en in de toekomst zullen er waarschijnlijk vaker lange droogteperiodes komen.
Zeewater is als alternatieve bron betrouwbaarder, omdat het altijd in overvloed aanwezig is en niet afhankelijk is van neerslag. Om het zeewater te zuiveren en veilig te maken om te drinken, wordt een ontziltingsinstallatie gebouwd. Voor het project moeten een aantal leidingen onder de zeebodem worden aangelegd. Via aanvoerleidingen wordt het zeewater naar de installatie gepompt, en een afvoerleiding die nog verder de zee in loopt wordt gebruikt om pekel, dat overblijft na het ontziltingsproces, af te voeren.
Nauwkeurig boren onder zeebodem met Drillguide GST

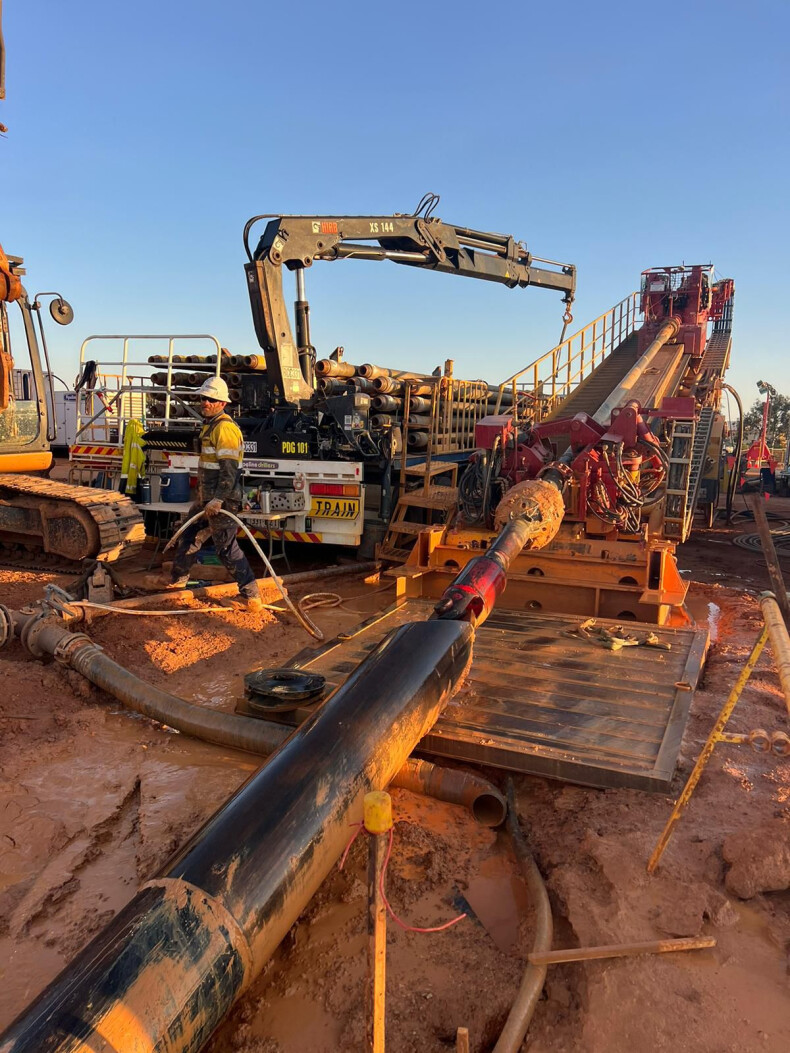

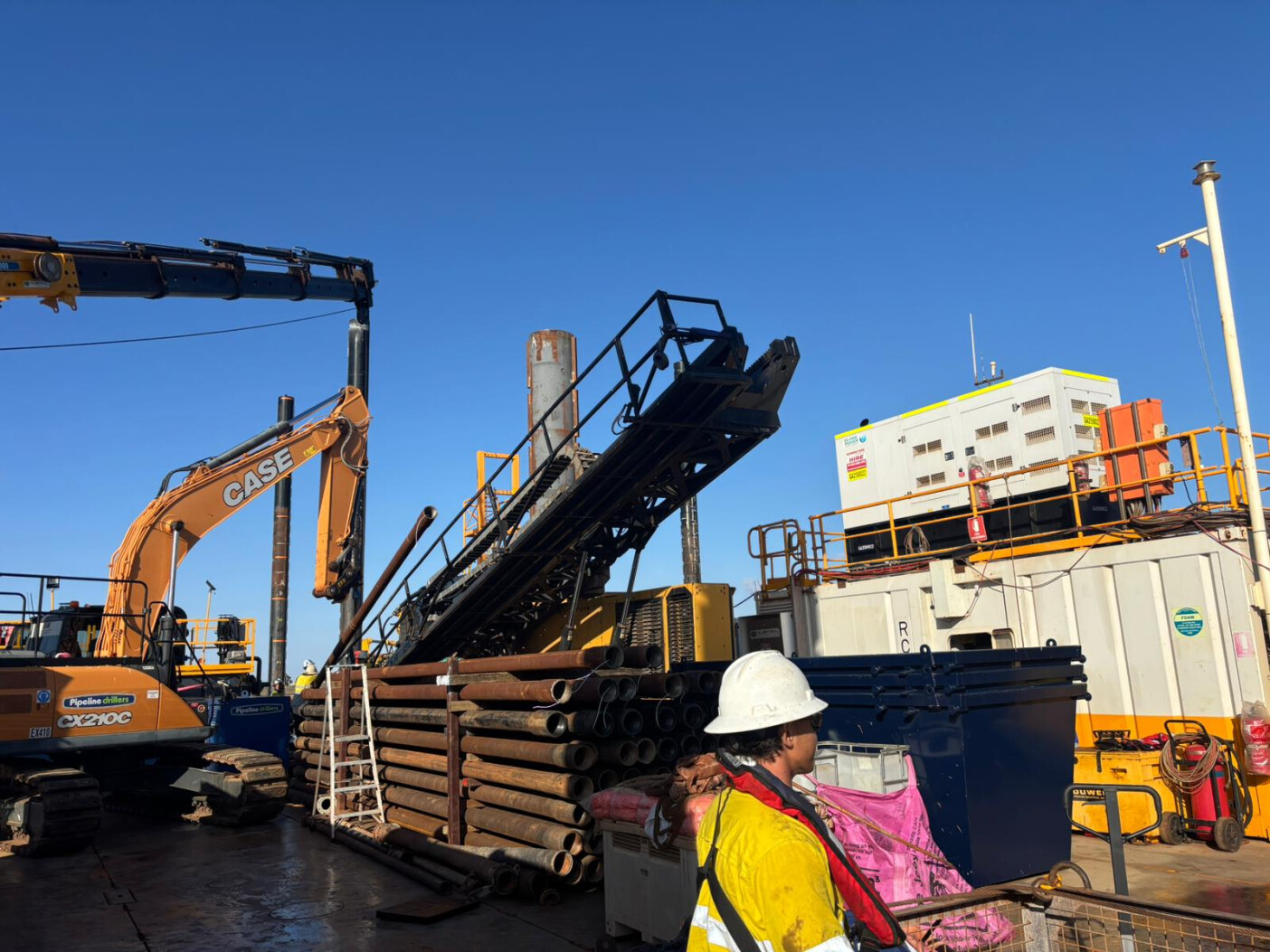

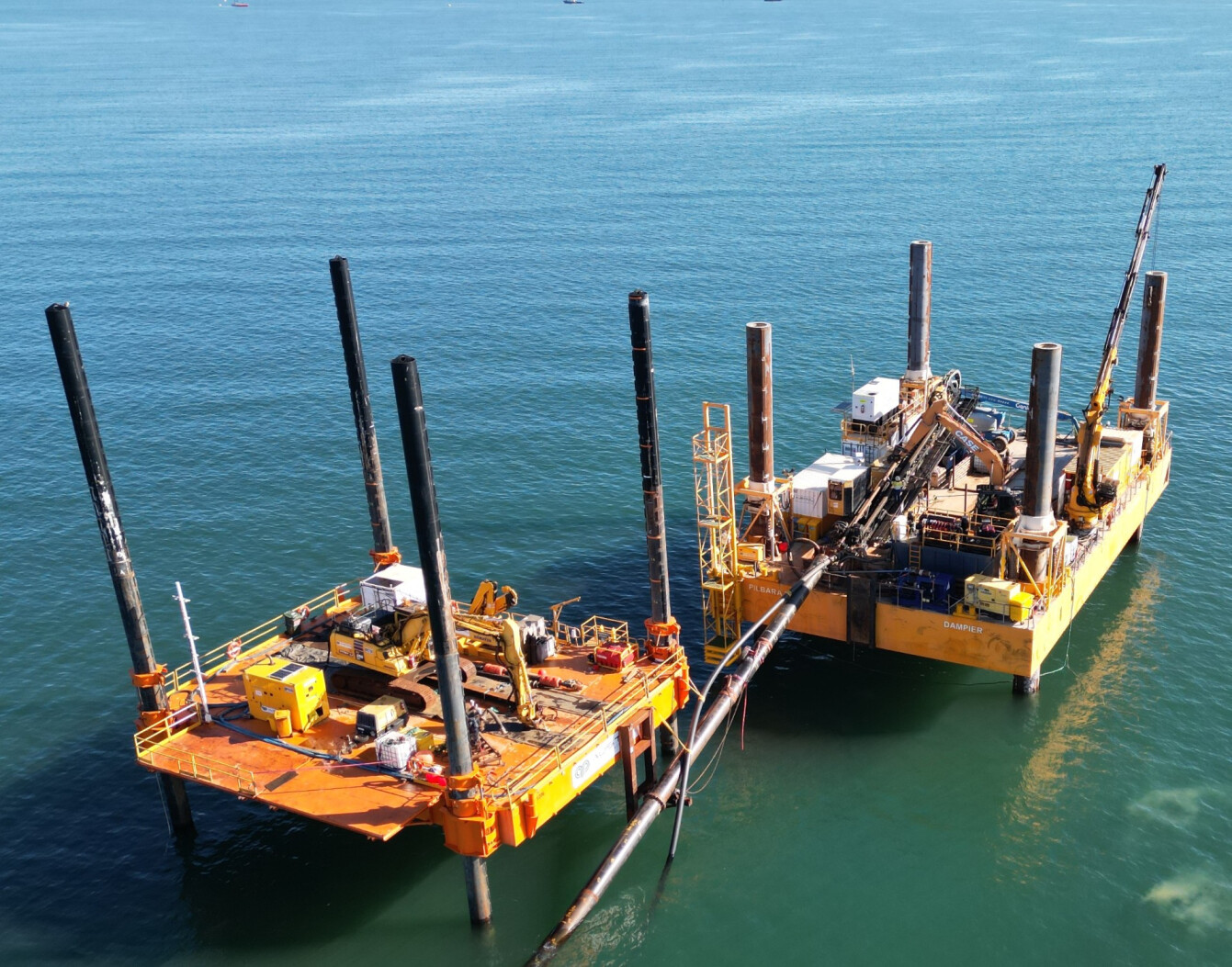

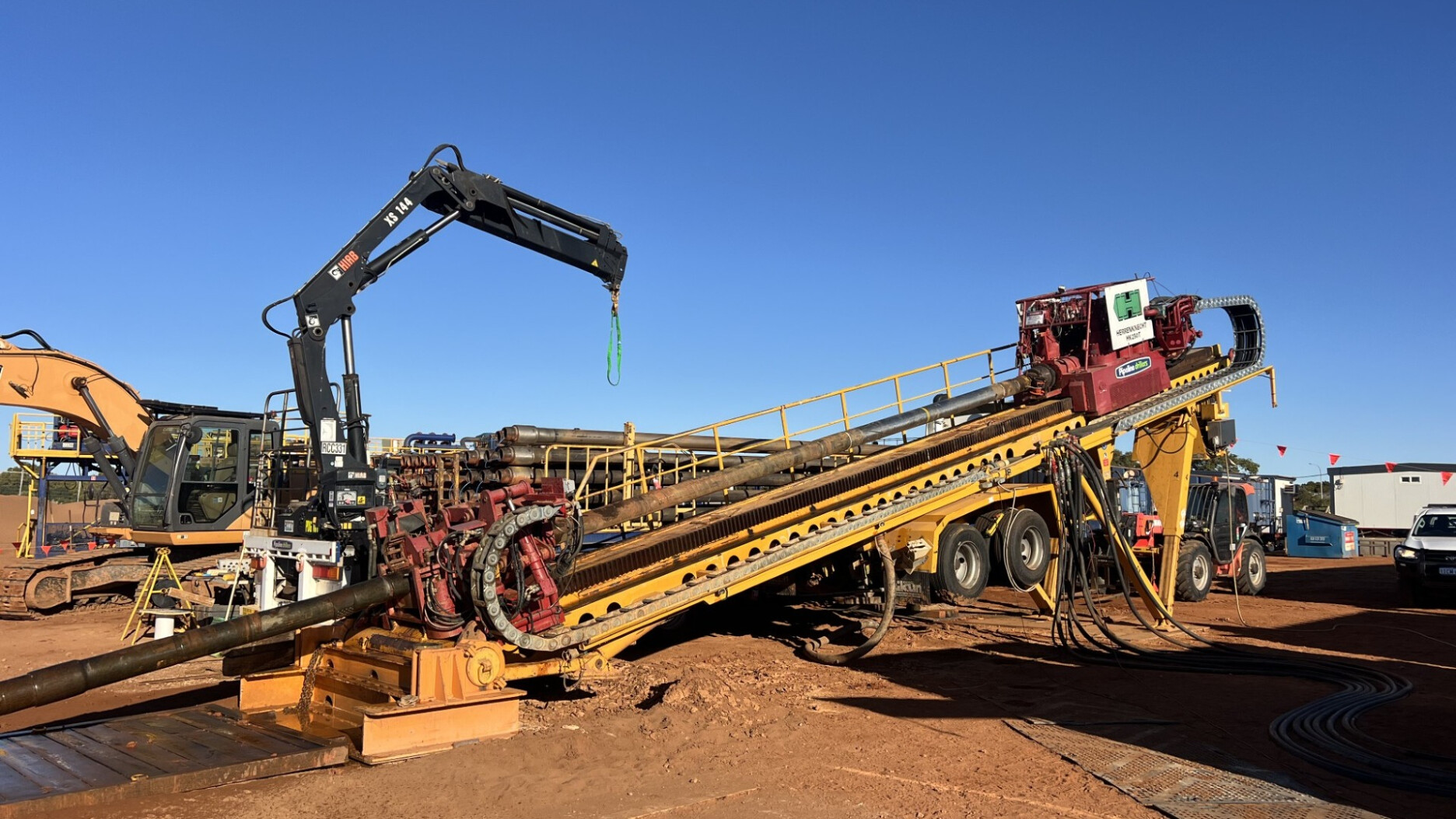

De leidingen werden aangelegd door Pipeline Drillers Group. Om de pilotboringen nauwkeurig te sturen, was het gebruik van het meest nauwkeurige HDD-meetsysteem vereist: de Drillguide Gyro Steering Tool. De Drillguide GST is bij uitstek geschikt voor projecten als deze, omdat hiermee overal nauwkeurige metingen gemaakt kunnen worden. Ook op plaatsen waar het maaiveld onbereikbaar is, zoals onder de zeebodem.

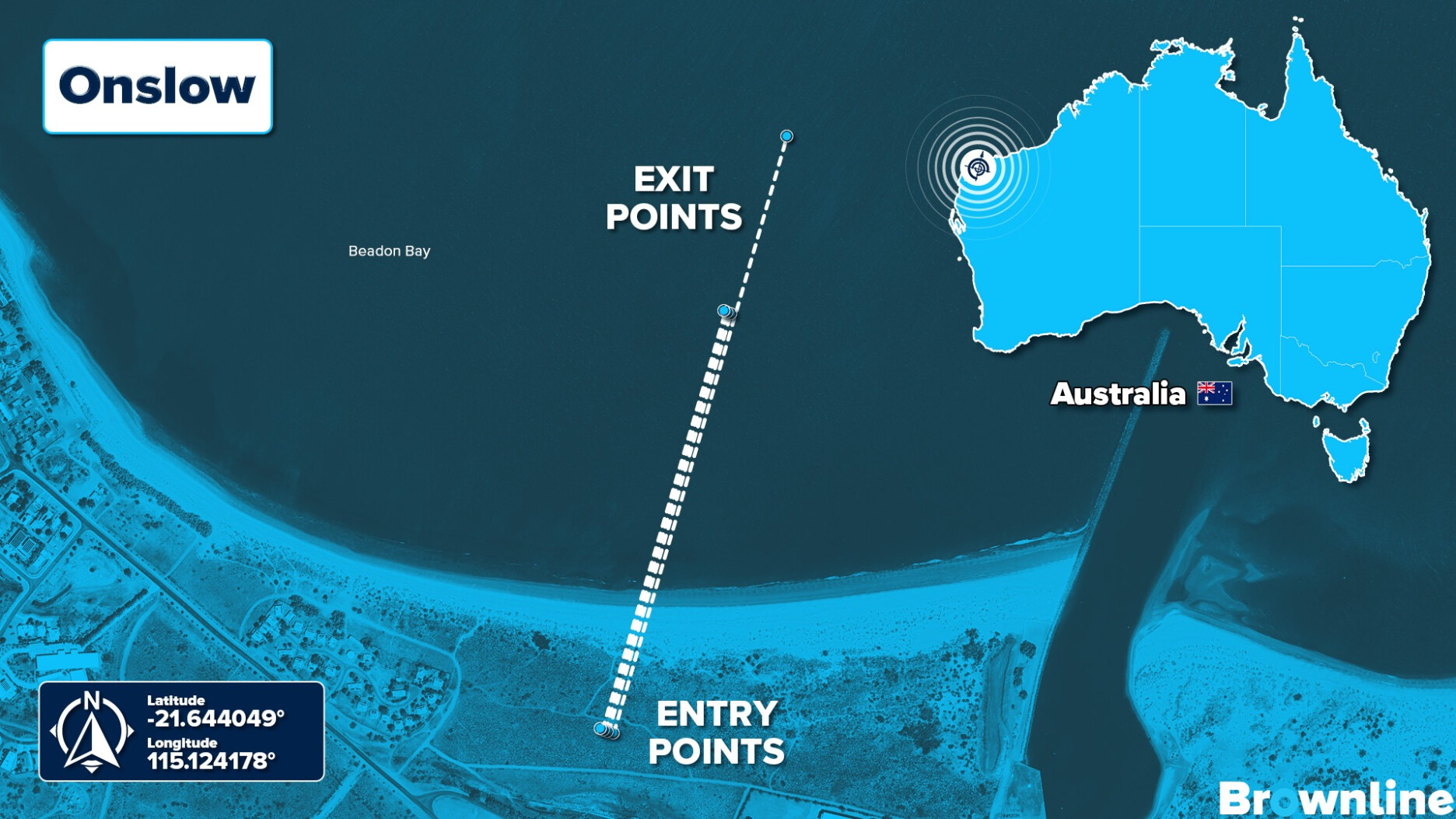

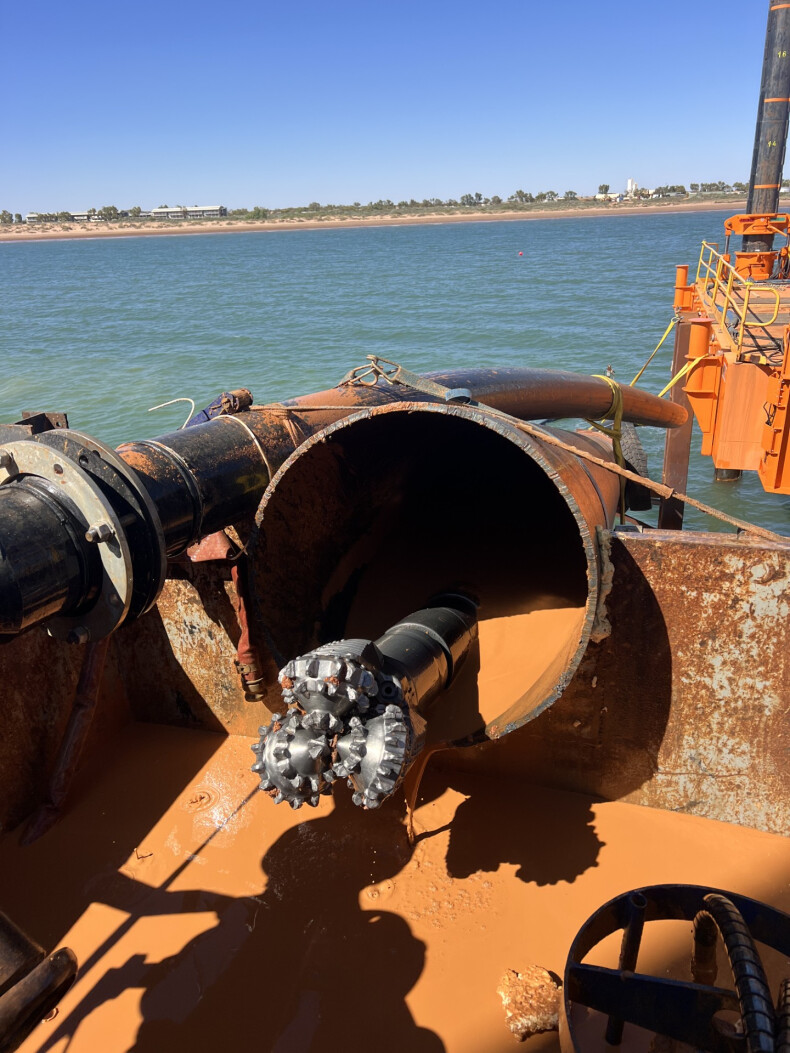

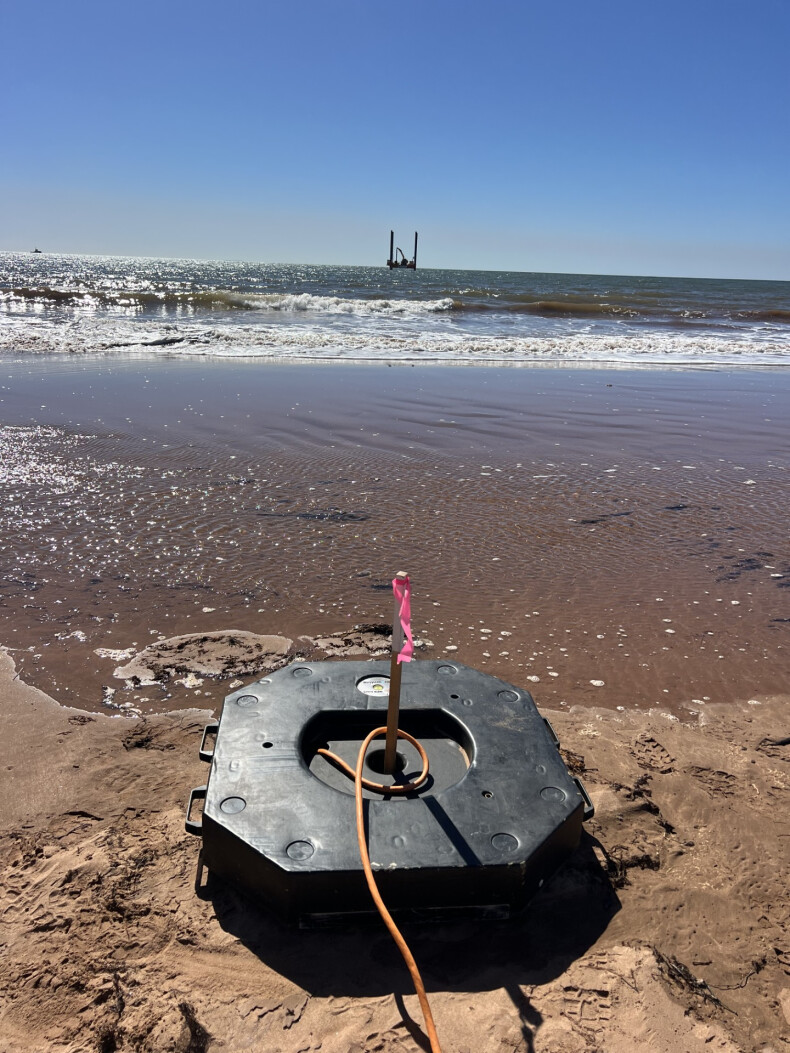

Voor de toevoer van zeewater werden drie parallelle boringen van 660 m uitgevoerd. Met een vierde boring van 965 m werd een leiding geplaatst die het zoute pekelwater terugvoert naar de oceaan. Bij alle boringen is GPS track gebruikt als extra verificatie vanaf het maaiveld. De compacte GPS track-apparatuur werd hiervoor op het strand geplaatst. Hier kon een snelle controle uitgevoerd worden van de nauwkeurigheid van de tot dusver geboorde lijn.
Uittrede in casing dankzij realtime metingen en deskundige begeleiding

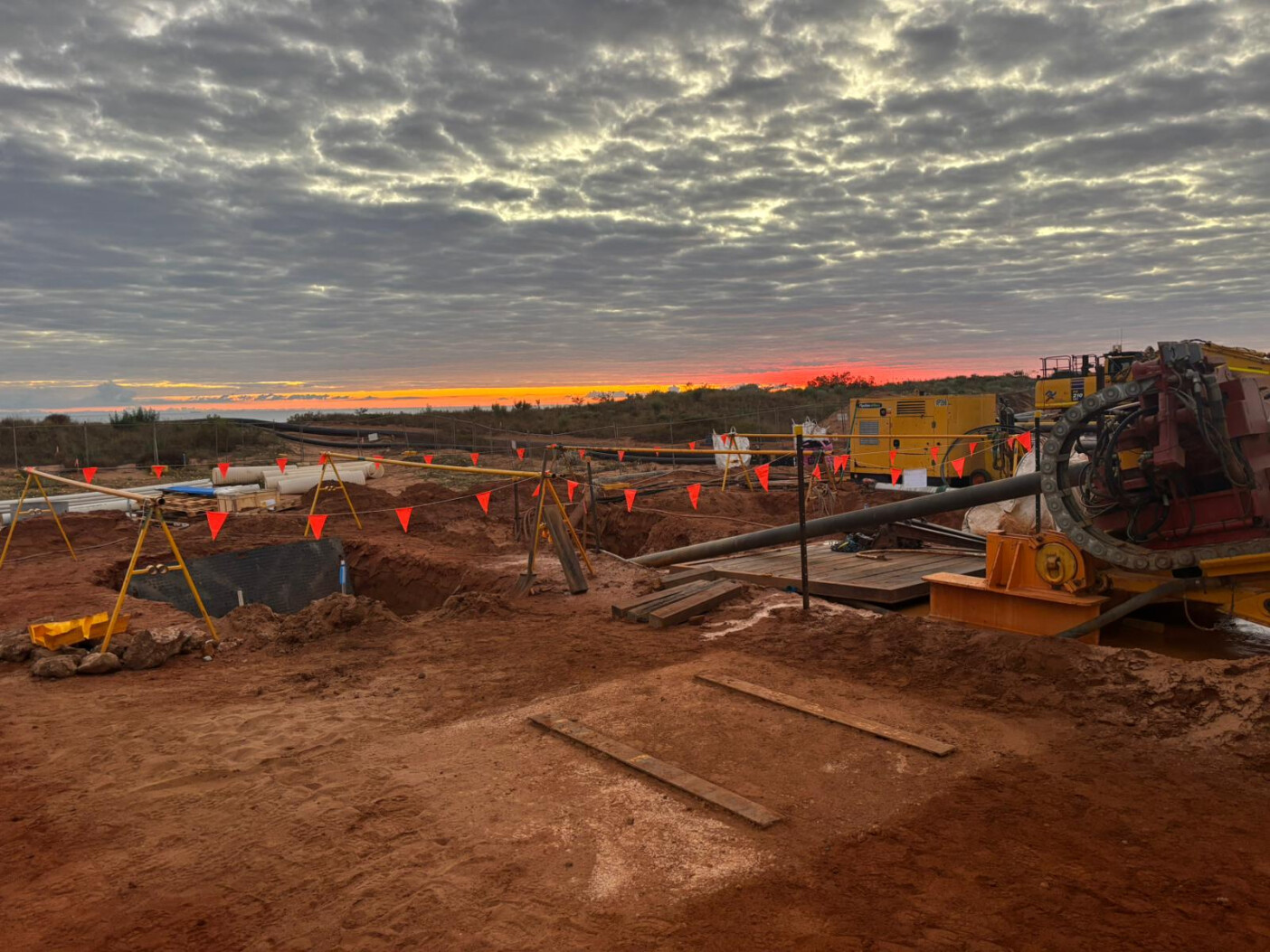

Bij de uittredekant was vanaf een werkplatform casing aangebracht. De pilotboringen moesten zeer nauwkeurig gestuurd worden zodat ze perfect uitkwamen in het voorgeboorde boorgat in de casing. Hiervoor was de hoogste nauwkeurigheid in pitch- en azimutmetingen vereist om ervoor te zorgen dat de positie en richting van de boorkop te allen tijde bekend was.

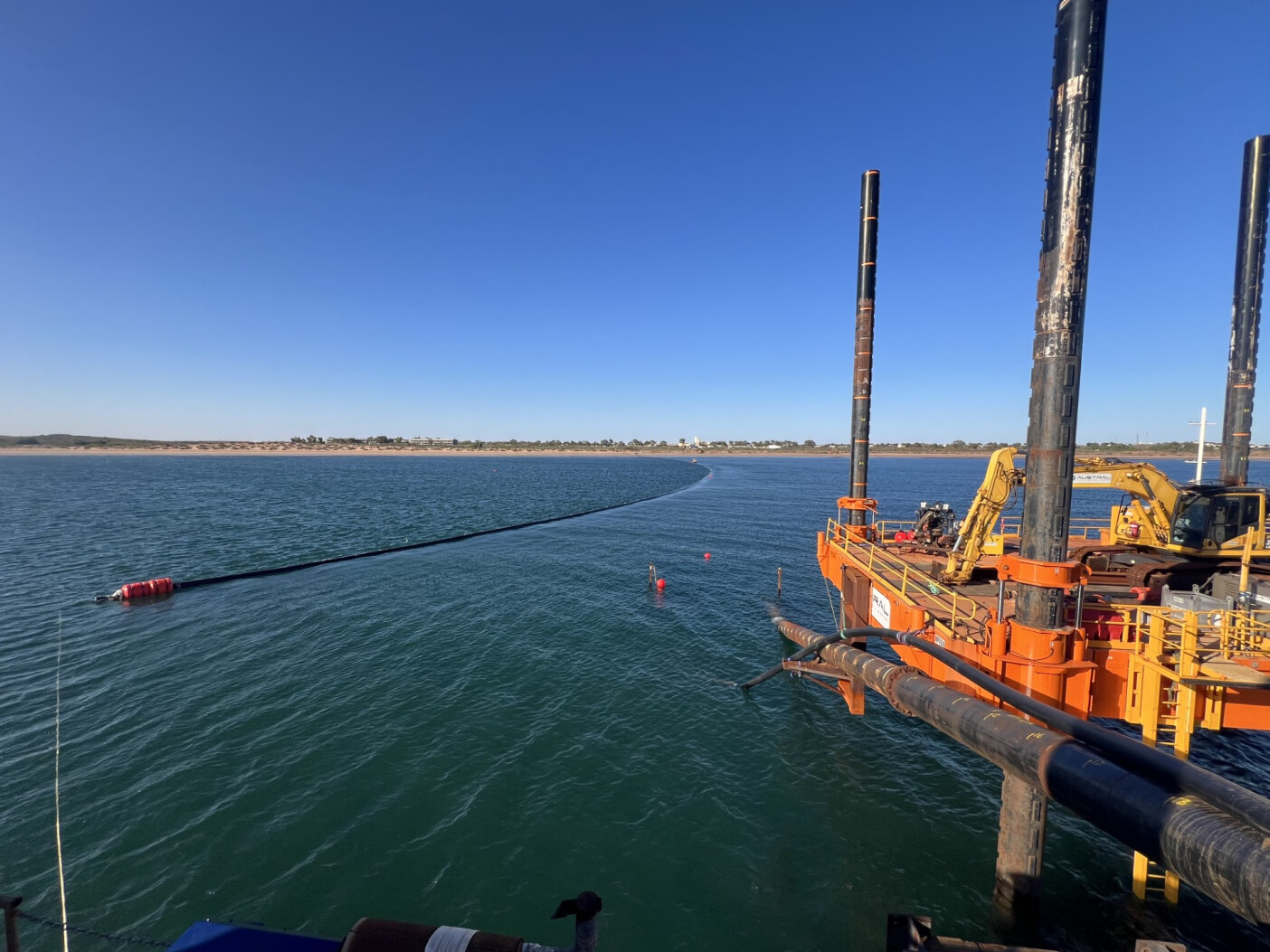

Dankzij realtime gyrometingen en deskundig stuuradvies kwamen de boringen nauwkeurig uit in de casing. Na de veilige en efficiënte voltooiing van de vier pilotboringen zijn de leidingen voor de ontziltingsinstallatie succesvol ingetrokken. Dit project betekent een grote stap in de richting van een betrouwbare nieuwe drinkwatervoorziening voor het gebied rond Onslow.
"Het gyro-systeem van Brownline heeft een cruciale rol gespeeld in het succes van ons HDD-project in Onslow. Dankzij hun nauwkeurigheid konden de pilotboringen op tijd en met succes worden uitgevoerd. Ook was er gedurende het hele boorproces volledig vertrouwen. Dit heeft rechtstreeks bijgedragen aan veilige oplevering, vroegtijdige voltooiing en algehele kostenefficiëntie van het project."
