Horizontale bocht boren voor de aanleg van een afvalwaterleiding
In september 2025 heeft Brownline USA voor een horizontaal gestuurde boring in La Porte, Texas de pilot ingemeten. Voor dit sleufloze project werd een afvalwaterleiding aangelegd met een grote horizontale bocht en het uittredepunt onder water.
Achtergrond van het project

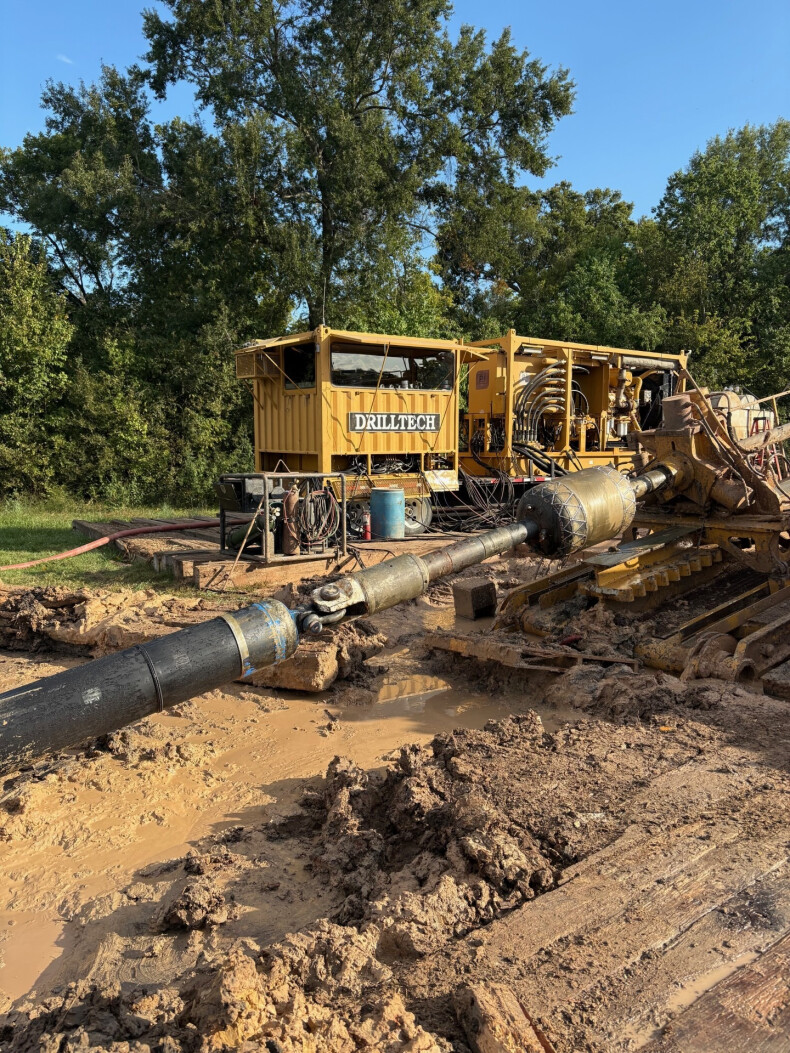

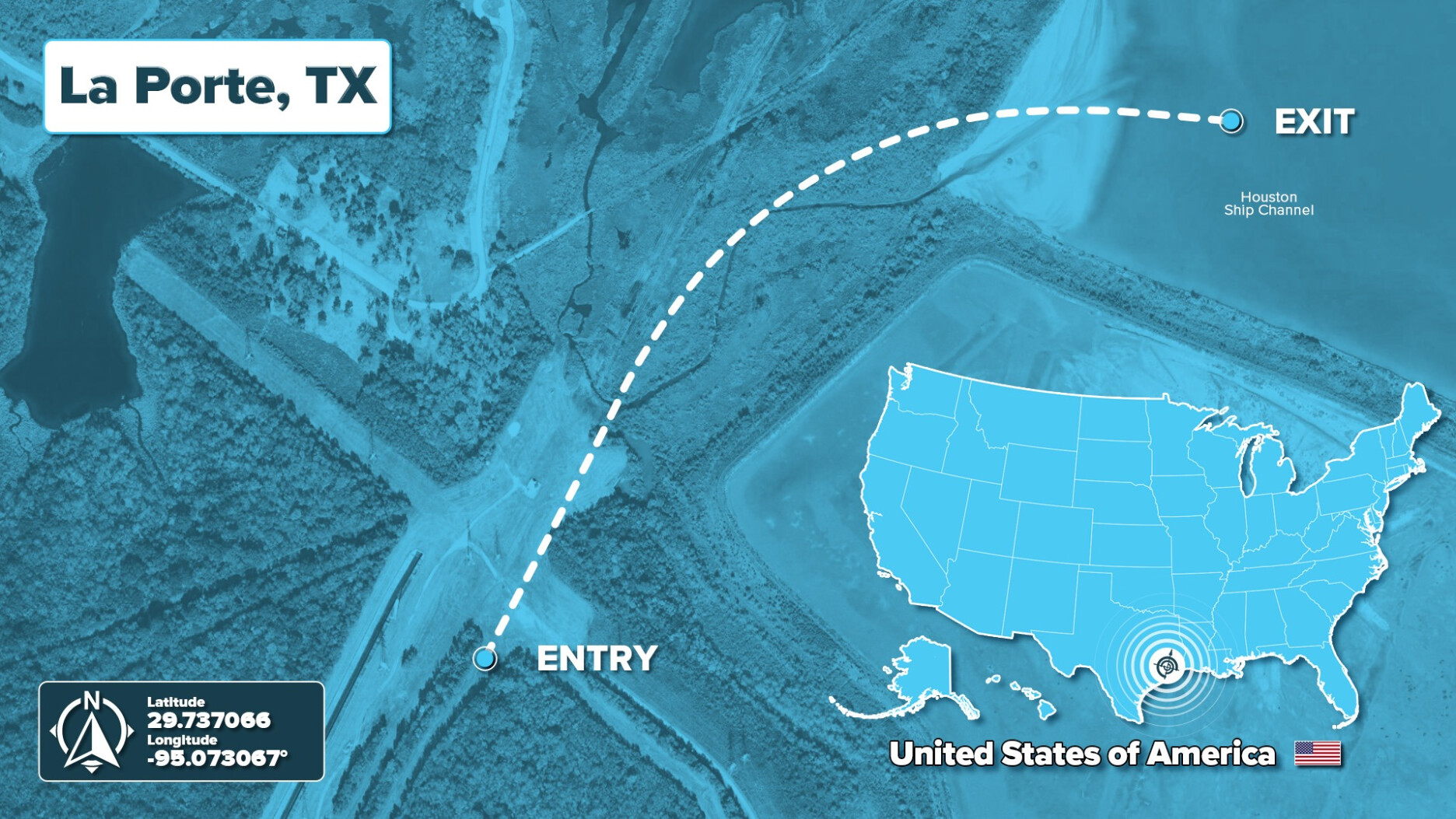

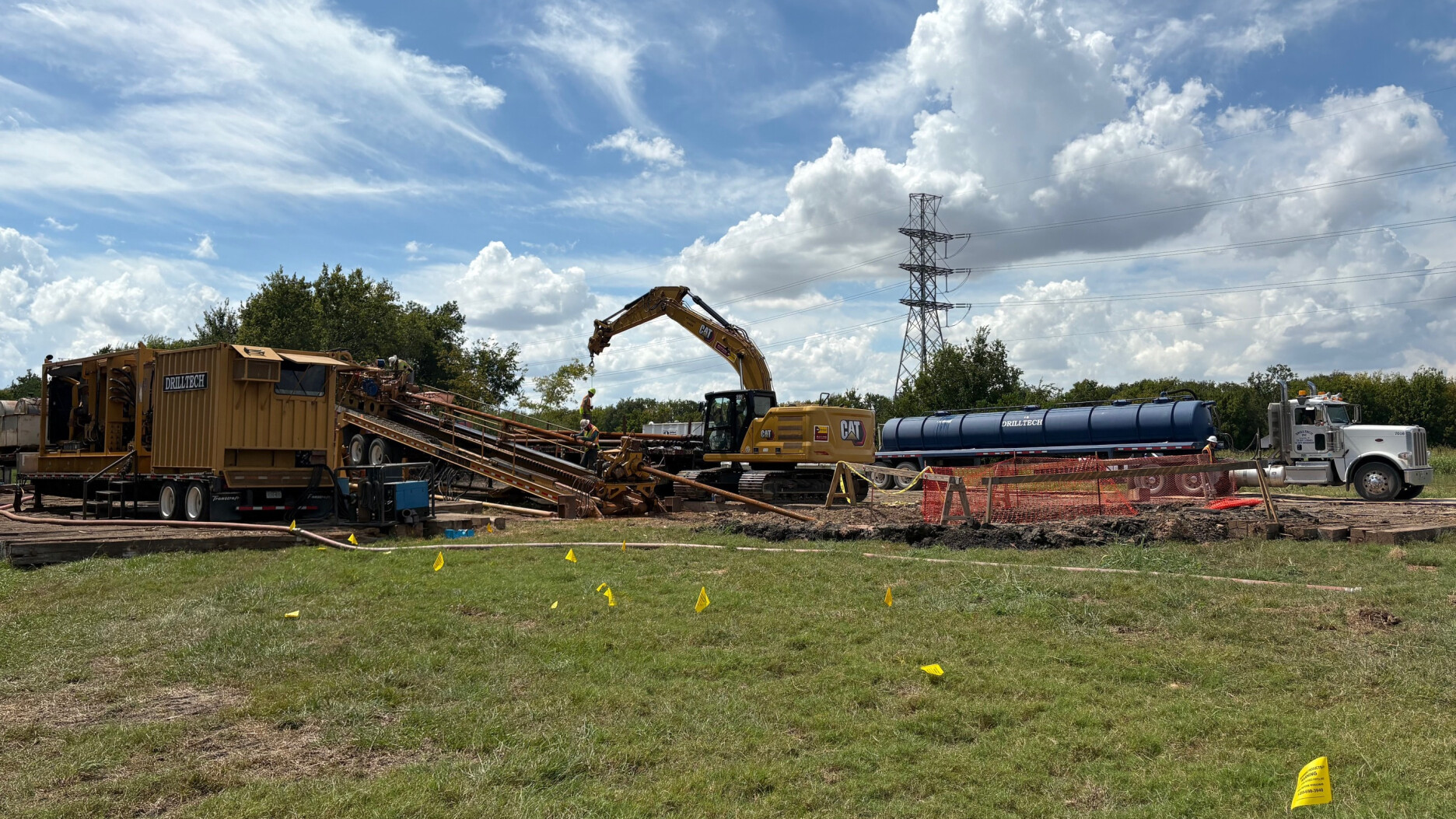

Een nabijgelegen chemische fabriek is bezig met een moderniseringsproject om de productiecapaciteit te vergroten. Als onderdeel van dit project moest er een nieuwe afvalwaterleiding worden aangelegd. Hiervoor werd een boring ontworpen met een lengte van meer dan 900 m die van een leidingstraat naar het Houston Ship Channel liep. HDD-aannemer Drilltech Inc. voerde de gestuurde boring uit voor de aanleg van deze pijpleiding.
De pilotboring werd ingemeten door Brownline USA met behulp van de Drillguide Gyro Steering Tool. Door gebruik te maken van de meest geavanceerde en nauwkeurige steering tool ter wereld, was de klant verzekerd dat de pilotboring het uitdagende gebogen ontwerp met de hoogste precisie zou volgen.
Moerasgebied gekruist
Het grootste deel van de horizontale bocht bevond zich onder een moerasgebied, waar het niet mogelijk was om vanaf het maaiveld te meten. Brownline USA kon voordat de boring het moerasgebied kruiste, GPS track inzetten als secundaire verificatie van de gyrometingen. Met de extra metingen door GPS track kon de gemeten data bevestigd worden en werden mogelijke afwijkingen geminimaliseerd vóór de horizontale bocht.

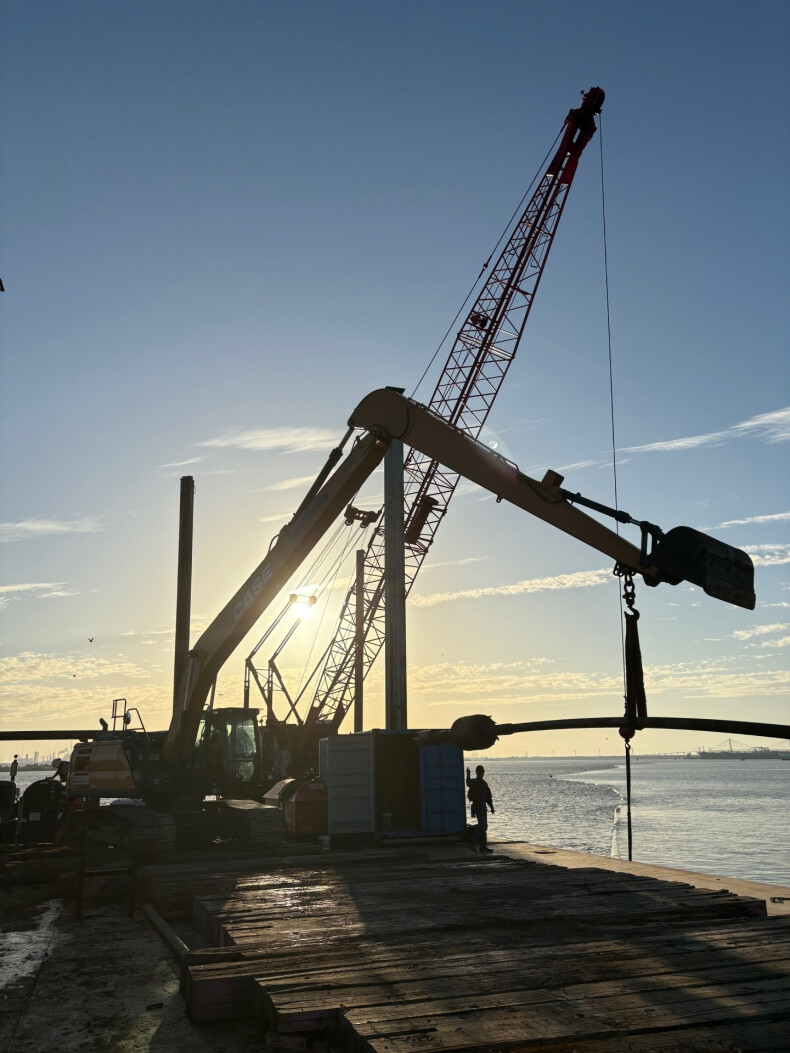

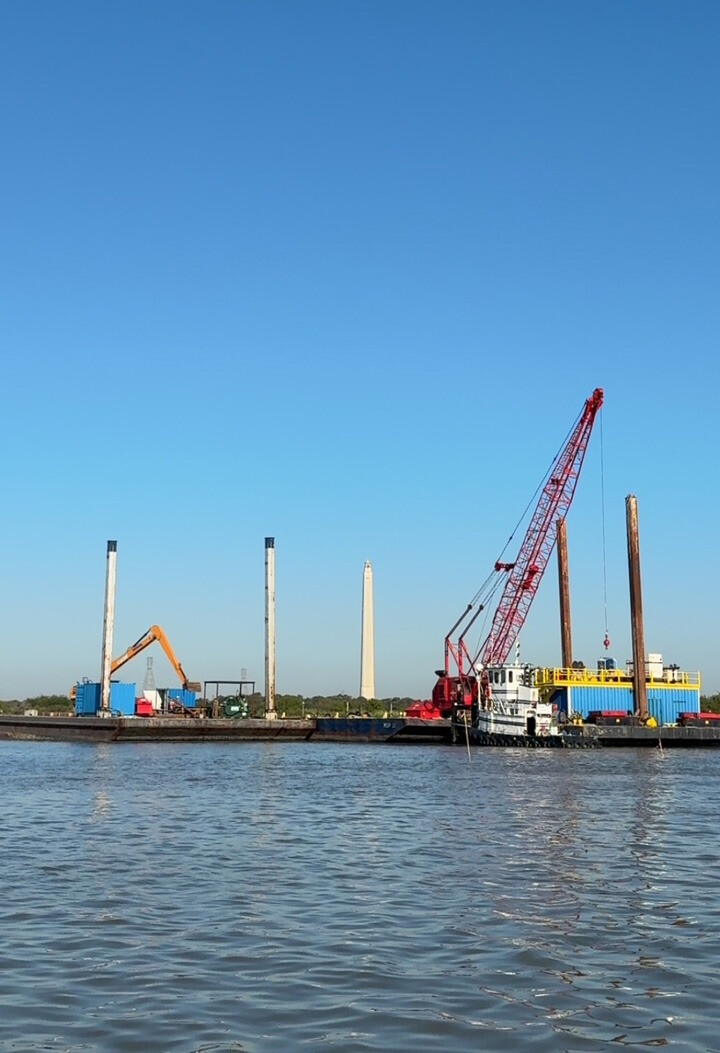

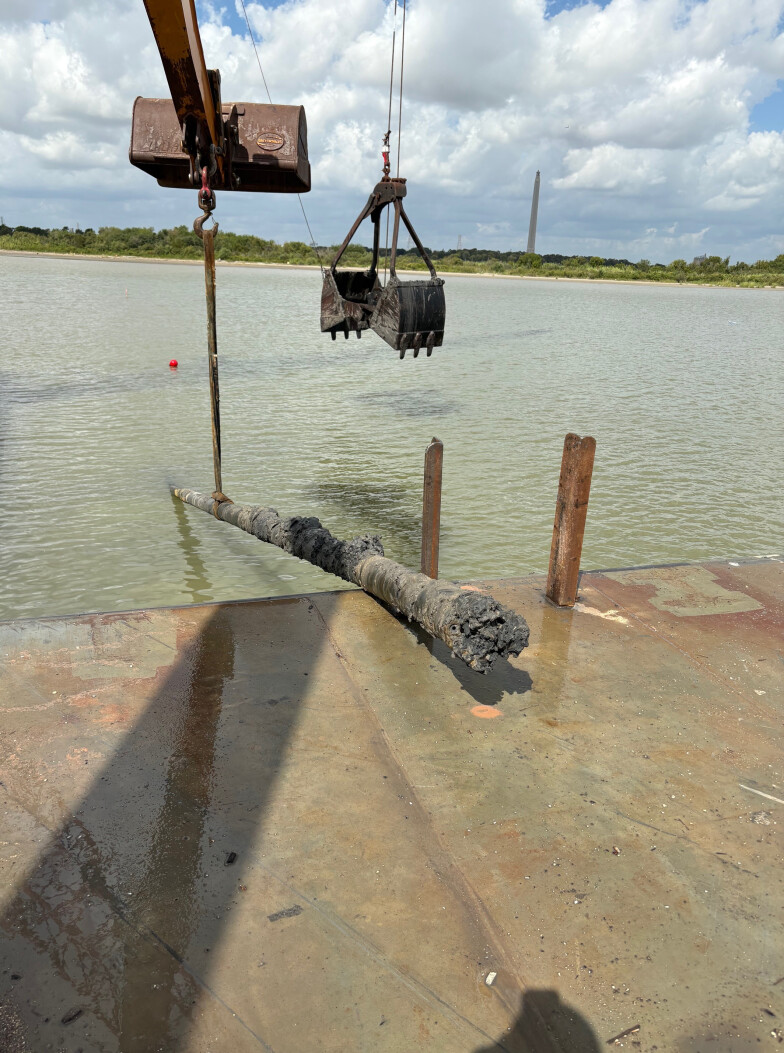

Na de horizontale bocht van maar liefst 68° kwam de boring boven in het Houston Ship Channel. Op een werkponton werd de boorkop naar boven gehaald. Dankzij de nauwkeurigheid van de Drillguide GST werden eventuele afwijkingen van de geplande lijn tot een minimum beperkt en werden de curves vloeiend geboord. Hierdoor kon het ruimen van het gat en intrekken van de leiding efficiënt verlopen nadat de pilotfase was afgerond.
